295
13
5
Prosjekt i skauen
598
0
Ble litt stille fra meg sommern 2017 da jeg fikk tak i tomt med en sommerhytte på.
Det var heldigvis innlagt VA, men hytta var relativt "billig" satt opp på 70 tallet så er ikke noe å bygge videre på, meste måtte bli byttet ut i lengden uansett (fra mitt synspunkt). Så satte igang med arkitekt å få tegnet opp noe som var innenfor reguleringen så jeg skulle slippe noe mas med disp. Da ble det i teorien tilbygg og ombygging.
Målet var en byggeperiode på 4år fra jeg satte igang med bindsverk til ferdigstillelse, mens jeg bor i hytta (brakka) mesteparten av tiden. Har litt bilder fra tilbake i tid:
Øvre del er der hytta står. Blir å gjenbruke mest mulig av ringmuren, justere krona og forlenge ca 1m.
2018-2019 gikk egentlig bare med til byggesøknader, rydding av trær/tomt, sette opp en provisorisk bod til verktøy og planlegging.
Det var heldigvis innlagt VA, men hytta var relativt "billig" satt opp på 70 tallet så er ikke noe å bygge videre på, meste måtte bli byttet ut i lengden uansett (fra mitt synspunkt). Så satte igang med arkitekt å få tegnet opp noe som var innenfor reguleringen så jeg skulle slippe noe mas med disp. Da ble det i teorien tilbygg og ombygging.
Målet var en byggeperiode på 4år fra jeg satte igang med bindsverk til ferdigstillelse, mens jeg bor i hytta (brakka) mesteparten av tiden. Har litt bilder fra tilbake i tid:
Øvre del er der hytta står. Blir å gjenbruke mest mulig av ringmuren, justere krona og forlenge ca 1m.
2018-2019 gikk egentlig bare med til byggesøknader, rydding av trær/tomt, sette opp en provisorisk bod til verktøy og planlegging.
2020 Få til en skikkelig innkjørsel så kranbil gutta blir fornøyd å sette igang med byggegropa.
Prov. VA på siden av byggegropa
Her har jeg fortsatt trua på at mest mulig av sprengstein skal gjenbrukes på tomta....
Begynner å gå opp for meg at noe stein må kjøres bort.
Jepp... fjell tar litt mer plass når man får sprengt det opp litt.
Hvorfor den prov. boden står halveis i løse lufta.. har rett og slett med at jeg glemte at hytta/garasjen skal forlenges 1m.. så den ble satt litt for nærme.
Leke rørlegger etter jeg var så flink å grov avretta pukken.
Detta klarer dere Elvia!
10cm til med grus.. blir det noen timer med komprimering og avretting. Tror jeg glemte ta noen flere bilder i 2020, men avrettet ferdig å lagde no provisorisk isolering av VA som er i bruk etc..
Får si fra hvis det blir litt mye bilder, så skal jeg se hva jeg har av bilder for 2021 iløpet av dagene mens jeg ser på snøen smelte.
De 2000kr jeg sparte på å blande selv gjør jeg ikke igjen, sleit med korsryggen en stund i etterkant da ble for klønete med trillebor å jeg hadde ikke spes tid til å vurdere hvordan gjøre dette litt smartere:D Men da var det nok å pakka inn for vintern
Håndspa 16kubikk til med grus oppi, så jeg fikk ønsket høyde før iso. (mer sparetull)
Meldt opphold en ukes tid så var bare å prøve isolere å få på radonsperre før regnet kom igjen.
Det her var ikke no morro egentlig... tok faktisk litt mer tid enn man tror.
Fikk vel tapet siste biten før regnet kom.

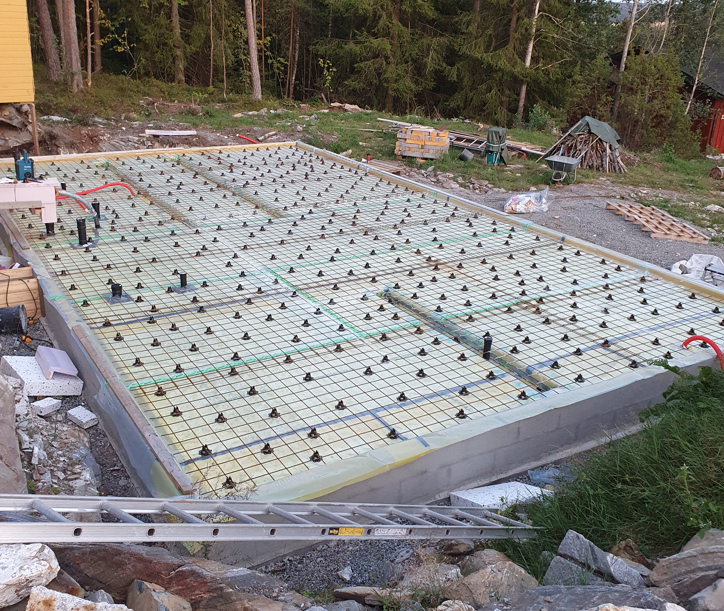

Mer stress. Bestilt betongbiler den ene dagen det ser ut som opphold med god margin, så måtte få på armeringa.
Varmeste dagen med vind sånn midt på dagen Fikk hjelp av 2 kompiser til å få ut betongen, blir litt kaos og prøvde meg på nedsenk til bad med sånn ok resultat.
Jeg måtte ta en dobbeltsjekk om jeg fikk for mye, men til slutt manglet det vel 4 blokker:(
Fikk endel spørsmål ang spikerteltet fra forbipasserende:D Kjente det fortsatt i ryggen fra sålestøpinga så jeg prøvde holde meg til 2 skift om dagen. Enda en ting jeg ikke gjør alene..for det er faen meg latterlig hvor lang tid det her tar når man skal gjøre alt solo. Men lærte sånn halvveis å mure leca.
Var lei, så er siste bilde jeg tok fra lecamuringa. Rakk å slemme ytterveggen før vintern dukka opp, å da følte jeg meg fornøyd med å få det unna, å ta vinterpause igjen.
Fikk ikke gjort veggene ferdig på bakken da det ville bli for tungt å reise alene, var vel ett vegg parti jeg måtte ha hjelp til da den ikke rikka på seg.
Fikk opp bærevegger med minimalt snømåking.
Bare så det er sagt, dette er perioden konstruksjonsvirke var på det dyreste. Absolutt verste tidspunkt å bygge på.

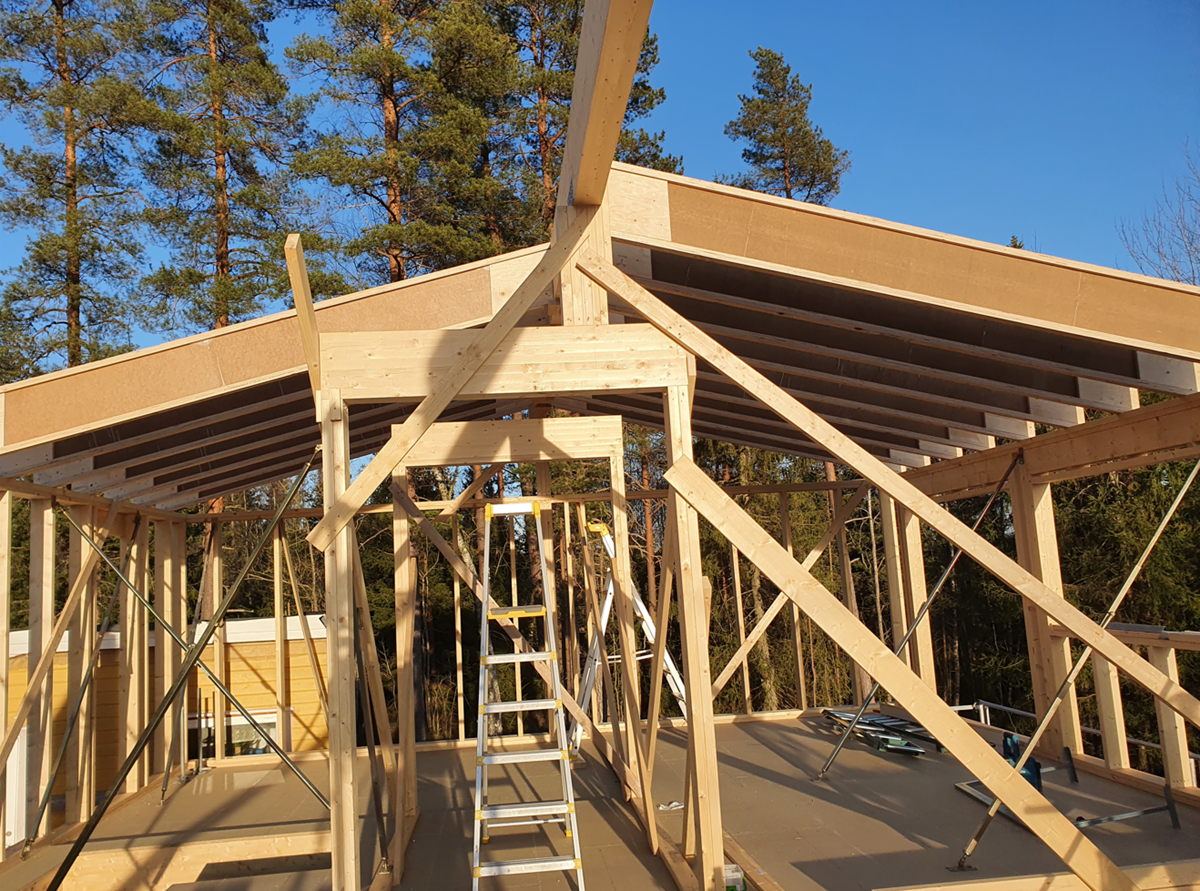

Hunton prosjekterte raskt å leverete enda raskere. Slutten av Feb
Starten av Mars kom spon
Det tok vel ca 10dager før jeg fikk ferdig spongulvet. Er ikke alltid like lett å holde på om kvelden på ukedager. Helgene går det litt mer unna. Men fikk litt god driv den vintern/våren. Er vel fra midten av Mars. Drittværet begynte vel når jeg fikk ferdig spongulvet.
Klarte ikke helt å ungå bue på ringmuren. Så ble noe oppretting
Senterlinje som ikke helt ble fulgt. Dragerne lå rimelig skeivt når jeg sikta fra veien Quick fix klaske på litt mer treverk på søyla.
